史上最全的從開工到竣工各種管理工作的流程
如何高效組織項目的各項管理工作,優質高效完成建設任務,是作為項目管理人員時時刻刻都在關注的問題。而在項目部的實際管理工作中,經常出現各種協調未果、措施不落實、計劃成空談、管理工作效率低下等現象。下面這些框圖,涵蓋了從項目開工到竣工豐富的工作內容,無論是以此來規范自身管理工作,或是作為施組方案編制的圖表素材,都是大有用處的。

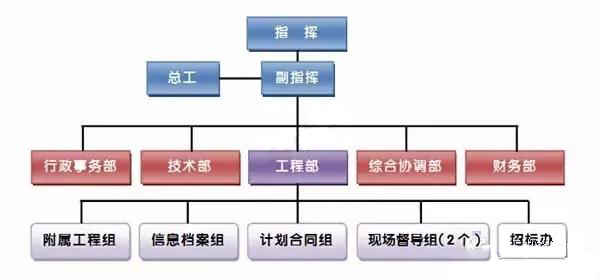

公路工程建設指揮部機構圖

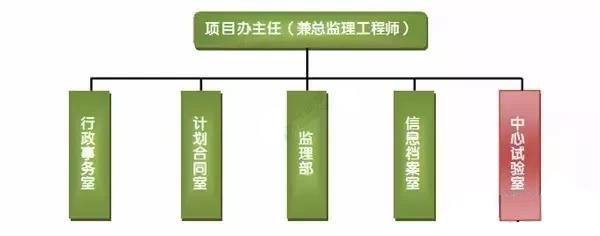

項目管理辦機構設置

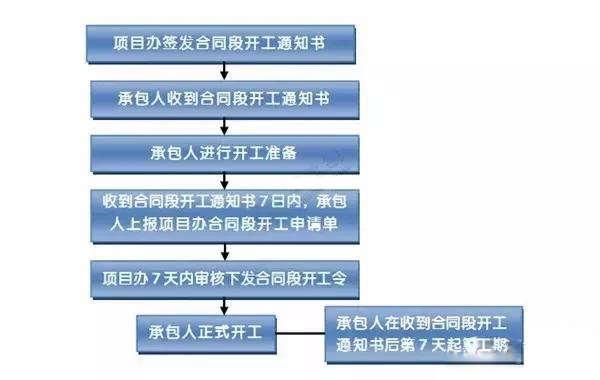

合同段開工程序框圖

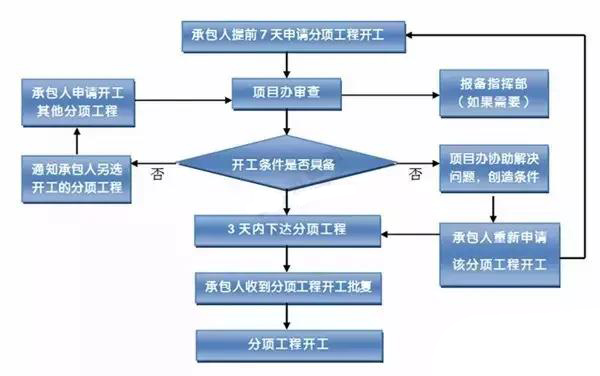

分項工程開工程序框圖
原材料試驗程序框圖

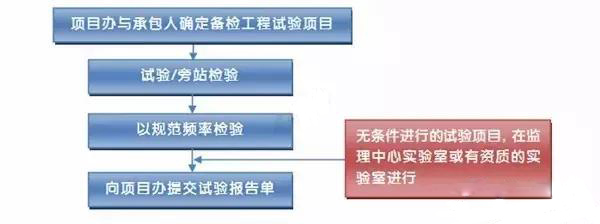

現場檢測試驗程序框圖

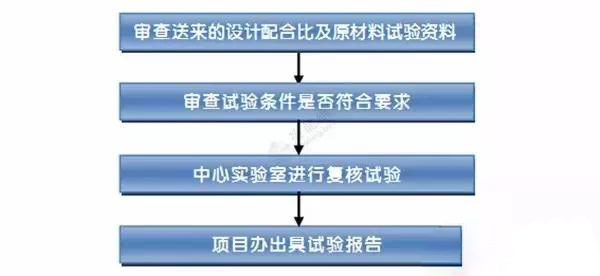

設計配合比復核試驗程序框圖

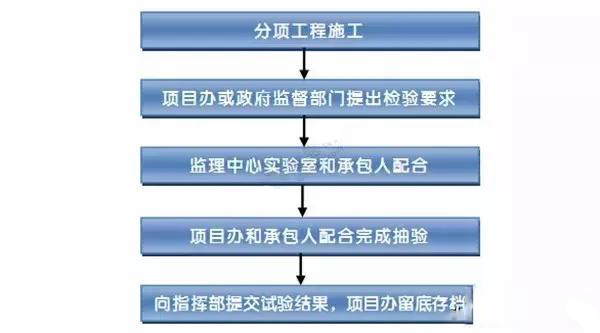

工程質量抽驗程序框圖

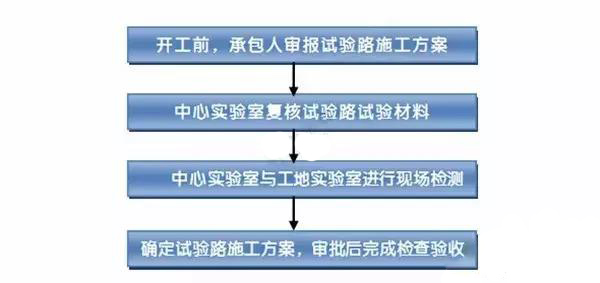

試驗路檢測程序框圖

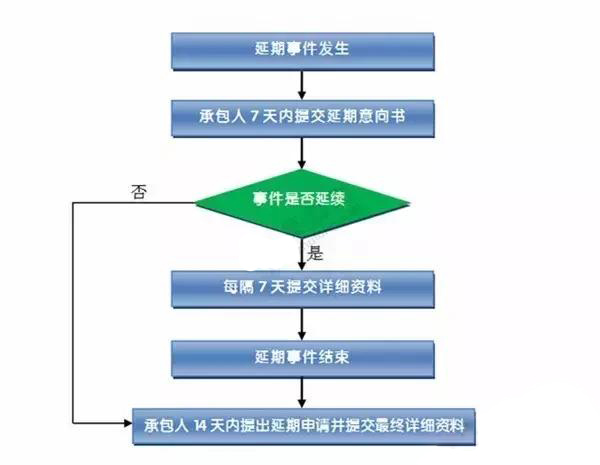

延期申報程序

延期審批程序

索賠申報程序
索賠審批程序
工程出險申報程序

環境保護管理工作程序

材料供應管理流程圖

風險管理流程

期中支付付款審批程

交工支付付款審批程

(竣工)結算支付付款審批程

合同段交工驗收程序框圖

工程缺陷檢查及修復程序

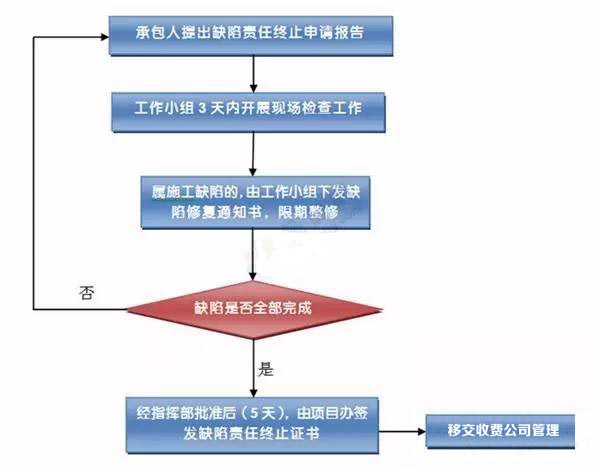

缺陷責任期終止驗收主要程序框圖

項目竣工驗收工作程序框圖

|
|
